第1题 单选题 (每题1分,共20题,共20分) 一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、主要起防水、磨耗、防滑或改善碎(砾)石作用的路面面层是( )。
A 、 热拌沥青混合料面层
B 、 冷拌沥青混合料面层
C 、 沥青贯入式面层
D 、 沥青表面处治面层
答案: D
2、淤泥、淤泥质土及天然强度低、( )的黏土统称为软土。
A 、 压缩性高、透水性大
B 、 压缩性高、透水性小
C 、 压缩性低、透水性大
D 、 压缩性低、透水性小
答案: B
3、存在于地下两个隔水层之间,具有一定水头高度的水,称为( )。
A 、 上层滞水
B 、 潜水
C 、 承压水
D 、 毛细水
答案: C
4、以粗集料为主的沥青混合料复压宜优先选用( )。
A 、 振动压路机
B 、 钢轮压路机
C 、 重型轮胎压路机
D 、 双轮钢筒式压路机
答案: A
5、现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是( )。
A 、 受力钢筋的交叉点
B 、 单向受力钢筋网片外围两行钢筋交叉点
C 、 单向受力钢筋网中间部分交叉点
D 、 双向受力钢筋的交叉点
答案: C
6、关于桥梁支座的说法,错误的是( )。
A 、 支座传递上部结构承受的荷载
B 、 支座传递上部结构承受的位移
C 、 支座传递上部结构承受的转角
D 、 支座对桥梁变形的约束应尽可能的大,以限制梁体自由伸缩
答案: D
7、关于先张法预应力空心板梁的场内移运和存放的说法,错误的是( )。
A 、 吊运时,混凝土强度不得低于设计强度的75%
B 、 存放时,支点处应采用垫木支承
C 、 存放时间可长达3个月
D 、 同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
答案: D
8、钢梁制造企业应向安装企业提供的相关文件中,不包括( )。
A 、 产品合格证
B 、 钢梁制造环境的温度、湿度记录
C 、 钢材检验报告
D 、 工厂试拼装记录
答案: B
9、柔性管道工程施工质量控制的关键是( )。
A 、 管道接口
B 、 管道基础
C 、 沟槽回填
D 、 管道坡度
答案: C
10、地铁基坑采用的围护结构形式很多,其中强度大,开挖深度大,同时可兼作主体结构一部分的围护结构是( )。
A 、 重力式水泥土挡墙
B 、 地下连续墙
C 、 预制混凝土板桩
D 、 SMW工法桩
答案: B
11、盾构接收施工,工序可分为①洞门凿除、②到达段掘进、③接收基座安装与固定、④洞门密封安装、⑤盾构接收,施工程序正确的是( )。
A 、 ①-③-④-②-⑤
B 、 ①-②-③-④-⑤
C 、 ①-④-②-③-⑤
D 、 ①-②-④-③-⑤
答案: A
12、关于沉井施工技术的说法,正确的是( )。
A 、 在粉细砂土层采用不排水下沉时,井内水位应高出井外水位0.5m
B 、 沉井下沉时,需对沉井的标高、轴线位移进行测量
C 、 大型沉井应进行结构内力监测及裂缝观测
D 、 水下封底混凝土强度达到设计强度等级的75%时,可将井内水抽除
答案: B
13、关于水处理构筑物特点的说法中,错误的是( )。
A 、 薄板结构
B 、 抗渗性好
C 、 抗地层变位性好
D 、 配筋率高
答案: C
14、下列关于给水排水构筑物施工的说法,正确的是( )。
A 、 砌体的沉降缝应与基础沉降缝贯通,变形缝应错开
B 、 砖砌拱圈应自两侧向拱中心进行,反拱砌筑顺序反之
C 、 检查井砌筑完成后再安装踏步
D 、 预制拼装构筑物施工速度快、造价低,应推广使用
答案: B
15、金属供热管道安装时,焊缝可设置于( )。
A 、 管道与阀门连接处
B 、 管道支架处
C 、 保护套管中
D 、 穿过构筑物结构处
答案: A
16、渗沥液收集导排系统施工控制要点中,导排层所用卵石的( )含量必须小于10%。
A 、 碳酸钠(Na2CO3)
B 、 氧化镁(MgO)
C 、 碳酸钙(CaCO3)
D 、 氧化硅(SiO2)
答案: C
17、为市政公用工程设施改扩建提供基础资料的是原设施的( )测量资料。
A 、 施工中
B 、 施工前
C 、 勘察
D 、 竣工
答案: D
18、下列投标文件内容中,属于经济部分的是( )。
A 、 投标保证金
B 、 投标报价
C 、 投标函
D 、 施工方案
答案: B
19、在施工合同常见的风险种类与识别中,水电、建材不能正常供应属于( )。
A 、 工程项目的经济风险
B 、 业主资格风险
C 、 外界环境风险
D 、 隐含的风险条款
答案: C
20、下列水处理构筑物中,需要做气密性试验的是( )。
A 、 消化池
B 、 生物反应池
C 、 曝气池
D 、 沉淀池
答案: A
第2题 多选题 (每题2分,共10题,共20分) 二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错误。错选,本题不得分;少选,所选的每个选项得0. 5分)
21、下列沥青混合料中,属于骨架-空隙结构的有( )。
A 、 普通沥青混合料
B 、 沥青碎石混合料
C 、 改性沥青混合料
D 、 OGFC排水沥青混合料
E 、 沥青玛珶脂碎石混合料
答案: B,D
22、再生沥青混合料生产工艺中的性能试验指标除了矿料间隙率、饱和度,还有( )。
A 、 空隙率
B 、 配合比
C 、 马歇尔稳定度
D 、 车辙试验稳定度
E 、 流值
答案: A,C,E
23、桥梁伸缩缝一般设置于( )。
A 、 桥墩处的上部结构之间
B 、 桥台端墙与上部结构之间
C 、 连续梁桥最大负弯矩处
D 、 梁式桥的跨中位置
E 、 拱式桥拱顶位置的桥面处
答案: A,B
24、地铁车站通常由车站主体及( )组成。
A 、 出入口及通道
B 、 通风道
C 、 风亭
D 、 冷却塔
E 、 轨道及道床
答案: A,B,C,D
25、关于直径50m的无粘结预应力混凝土沉淀池施工技术的说法,正确的有( )。
A 、 无粘结预应力筋不允许有接头
B 、 封锚外露预应力筋保护层厚度不小于50mm
C 、 封锚混凝土强度等级不得低于C40
D 、 安装时,每段预应力筋计算长度为两端张拉工作长度和锚具长度
E 、 封锚前无粘结预应力筋应切断,外露长度不大于50mm
答案: A,B,C
26、在采取套管保护措施的前提下,地下燃气管道可穿越( )。
A 、 加气站
B 、 商场
C 、 高速公路
D 、 铁路
E 、 化工厂
答案: C,D
27、连续浇筑综合管廊混凝土时,为保证混凝土振捣密实,在( )部位周边应辅助人工插捣。
A 、 预留孔
B 、 预埋件
C 、 止水带
D 、 沉降缝
E 、 预埋管
答案: A,B,C,E
28、关于工程竣工验收的说法,正确的有( )。
A 、 重要部位的地基与基础,由总监理工程师组织,施工单位、设计单位项目负责人参加验收
B 、 检验批及分项工程,由专业监理工程师组织施工单位专业质量或技术负责人验收
C 、 单位工程中的分包工程,由分包单位直接向监理单位提出验收申请
D 、 整个建设项目验收程序为:施工单位自验合格,总监理工程师验收认可后,由建设单位组织各方正式验收
E 、 验收时,对涉及结构安全、使用功能等重要的分部工程,需提供抽样检测合格报告
答案: B,D,E
29、关于因不可抗力导致相关费用调整的说法,正确的有( )。
A 、 工程本身的损害由发包人承担
B 、 承包人人员伤亡所产生的费用,由发包人承担
C 、 承包人的停工损失,由承包人承担
D 、 运至施工现场待安装设备的损害,由发包人承担
E 、 工程所需清理、修复费用,由发包人承担
答案: A,C,D,E
30、在设置施工成本管理组织机构时,要考虑到市政公用工程施工项目具有( )等特点。
A 、 多变性
B 、 阶段性
C 、 流动性
D 、 单件性
E 、 简单性
答案: A,B,C
第3题 案例分析题 (每题24分,共5题,共120分) 实务操作和案例分析题(共5题,(一)、
(二)、(三)题各20分,(四)、(五)题各30分)。
31、背景资料:

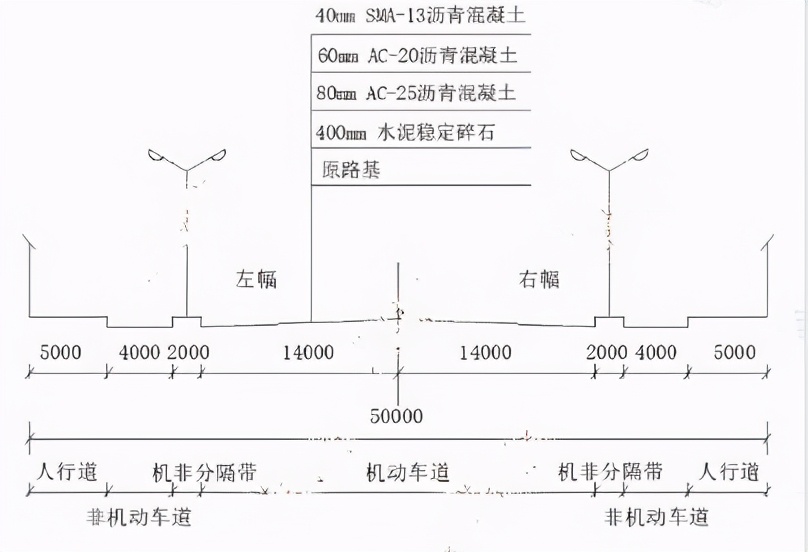

某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图1-1所示, 现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面 层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补 强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案。并报监理单位及交通管理部门审批,导行方案如图1-2所示,因办理占道、挖掘等相关手续,实际开工日期比计划日期滞后2个月。
道路封闭施工过程中,发生如下事件:
事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并签字确认。
事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格。项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中 面层,最后转换交通进行右幅施工。由于右幅道理基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。
问题:
1、交通导行方案还需报哪个部门审批?

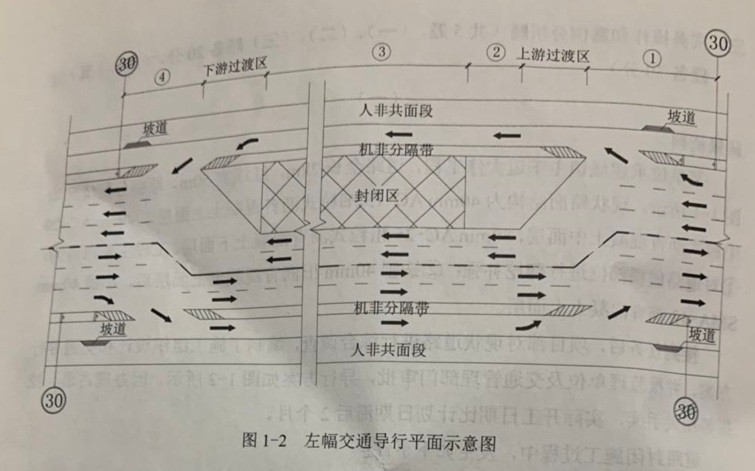

2、根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区?
3、事件1中,确定基层处理方案需要哪些单位参加?
4、事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些?
5、请指出沥青摊铺工作的不妥之处,并给出正确做法。
1、交通导行方案实施获得交通管理和道路管理部门的批准后组织实施。还需要道路管理部门批准。
2、①:警告区;②:缓冲区;③:作业区;④:终止区
3、监理单位,建设单位,设计单位
4、主控项目:原材料、压实度、7d无侧限抗压强度
5、不妥之处:完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面 层。
正确做法:将右幅沥青混合料刨出毛槎,并清洗干净,干燥后涂刷粘层油,再铺新料,新料跨缝摊铺与已铺层重叠50~100mm,软化下层后铲走重叠部分,再跨缝压实挤紧。
32、背景资料:

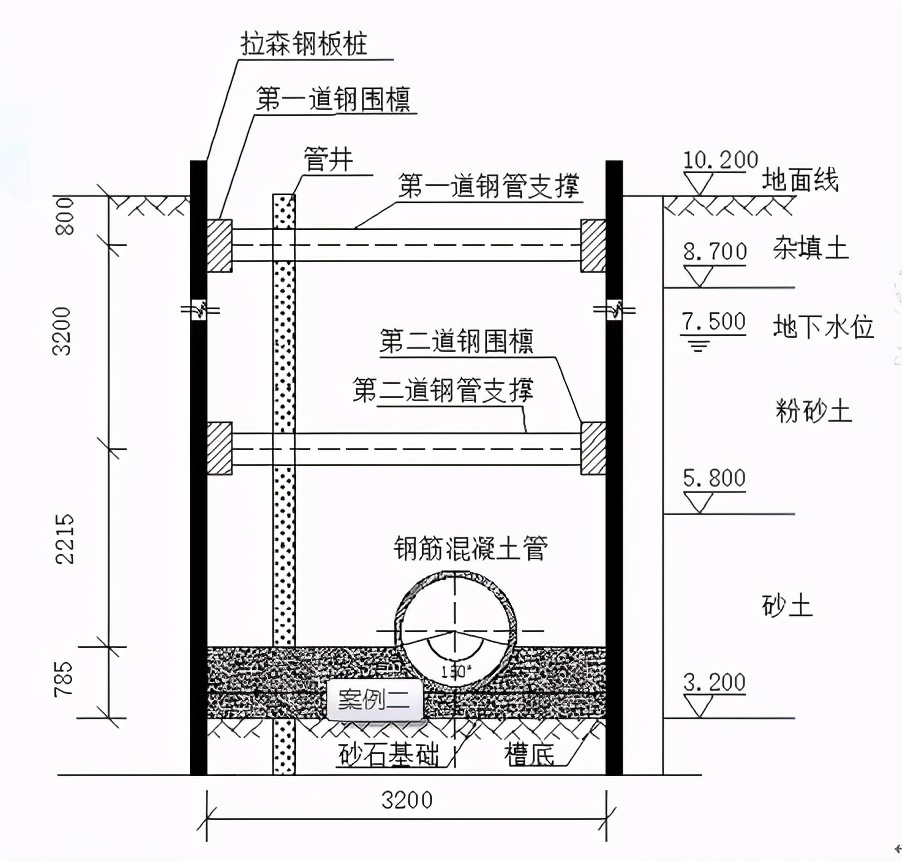

某公司承建一项城市污水管道工程,管道全长1.5km。采用DN1200mm的钢筋混凝土管,管道 平均覆土深度约6m。考虑现场地质水文条件,项目部准备采用“拉森钢板桩+钢围檩+钢支
撑”的支护方式,沟槽支护情况详见图2。
图2沟槽支护示意图(标高单位:m;尺寸单位:mm)
项目部编制了“沟槽支护,土方开挖”专项施工方案,经专家论证,因缺少降水专项方案被制定为“修改后通过”。项目部经计算补充了管井降水措施,方案获“通过”,项目进入施工阶 段。在沟槽开挖到槽底后进行分项工程质量验收,槽底无浸水,扰动,槽底高程、中线、宽
度符合设计要求。项目部认为沟槽开挖验收合格,拟开始后续垫层施工。在完成下游3个井段管道安装及检查井砌筑后,抽取其中1个井段进行了闭水试验。试验渗水量为
0.0285L/(min.m)。[规范规定ND1200钢筋混凝土管合格渗水量不大于43.3m3/24h.km]。为加快施工进度,项目部拟增加现场作业人员。
问题:
1、写出钢板桩围护方式的优点。
2、管井成孔时是否需要泥浆护壁,写出滤管与孔壁间填充滤料的名称,写出确定滤管内径的因素是什么?
3、写出项目部”沟槽开挖”分项工程质量验收中缺失的项目。
4、列式计算该井段闭水试验渗水量结果是否合格?
5、写出新进场工人上岗前应具备的条件。
1、强度高,桩与桩之间的连接紧密,隔水效果好,具有施工灵活 ,板桩可重复使用等优点。
2、需要泥浆护壁 ;磨圆度好的硬质岩石成分的圆砾;按满足单井设计流量要求而配置的水泵规格确定。
3、原状地基土不得扰动、受水浸泡或受冻;地基承载力、沟槽边坡、压实度
4、规范渗水量为43.3m3/ (24h.km) ,换算单位为:43.3x1000L/ (24x60min.1x1000m) =43300L/ (1440min.1000m) (2分) =0.0301L/ (min.m) > 0.0285L/ (min.m),满足规范要求,结果合格。
5、必须接受公司、项目、班组的三级安全培训教育,经考试合格后,方能上岗。
33、背景资料:
某公司承建一座跨河城市桥梁, 基础均采用φ1500mm钢筋混凝土钻孔灌注桩,设计为端承
桩,桩底嵌入中风化岩层2D (D为桩基直径) ;桩顶采用盖梁连接,盖梁高度为1200mm,顶面标高为20.000m。 河床地基揭示依次为淤泥、淤泥质黏土、黏土、泥岩、强风化岩、中风化岩。
项目部编制的桩基施工方案明确如下内容:
- 下部结构施工采用水上作业平台施工方案,水上作业平台结构为φ600mm钢管桩+型钢+人 字钢板搭设,水上作业平台如图3所示;
- 根据桩基设计类型及桥位、水文、地质等情况设备选用“2000型”正循环回旋钻孔施工(另配 压轮钻头等),成桩方式未定。
- 图中A结构名称和使用的相关规定。
- 由于设计对孔底沉渣厚度未做具体要求,灌注水下混凝土前,进行二次清孔,当孔底沉渣厚度满足规范要求后,开始灌注水下混凝土。
问题:

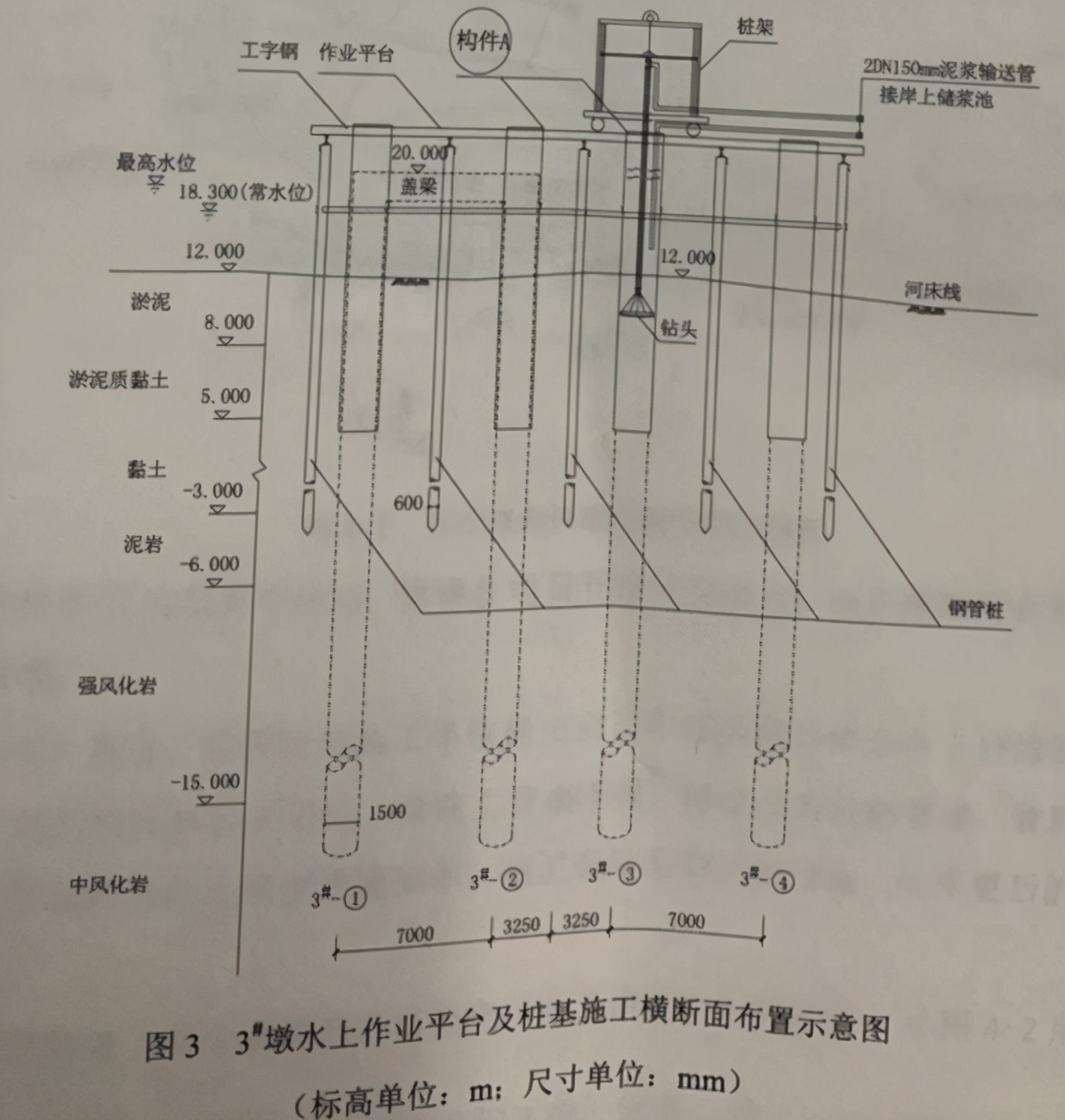

1、结合背景资料及图3,指出水上作业平台应设置哪些安全设施?
2、施工方案(2)中,指出项目部选择钻机类型的理由及成桩方式。
3、施工方案(3) 中,所指构件A的名称是什么?构件A施工时需使用哪些机械配合,构件A应高出施工水位多少米?
4、结合背景资料及图3,列式计算3#-①桩的桩长。
5、在施工方案(4)中,指出孔底沉渣厚度的最大允许值。
1、警示灯,安全护栏,警示标志,挂安全网,防撞设施(或护桩或坚固的防护措施)。
2、正循环回旋钻适用于本工程桩基础地质条件,钻进速度快(效率高) ,成孔稳定性高(不易塌孔)。
成桩方式:泥浆护壁成孔桩
3、A:护筒;施工机械:吊车(吊装机械) ,振动锤;应高出施工水位2m。
4、桩顶标高:20.000m-1.2m= 18.800m ; 桩底标高:-15.000m-1 .5x2m=-18.000m
桩长:18.800- (-18.000) =36.8m
5、孔底沉渣厚度的最大允许值为100mm。
34、背景资料:

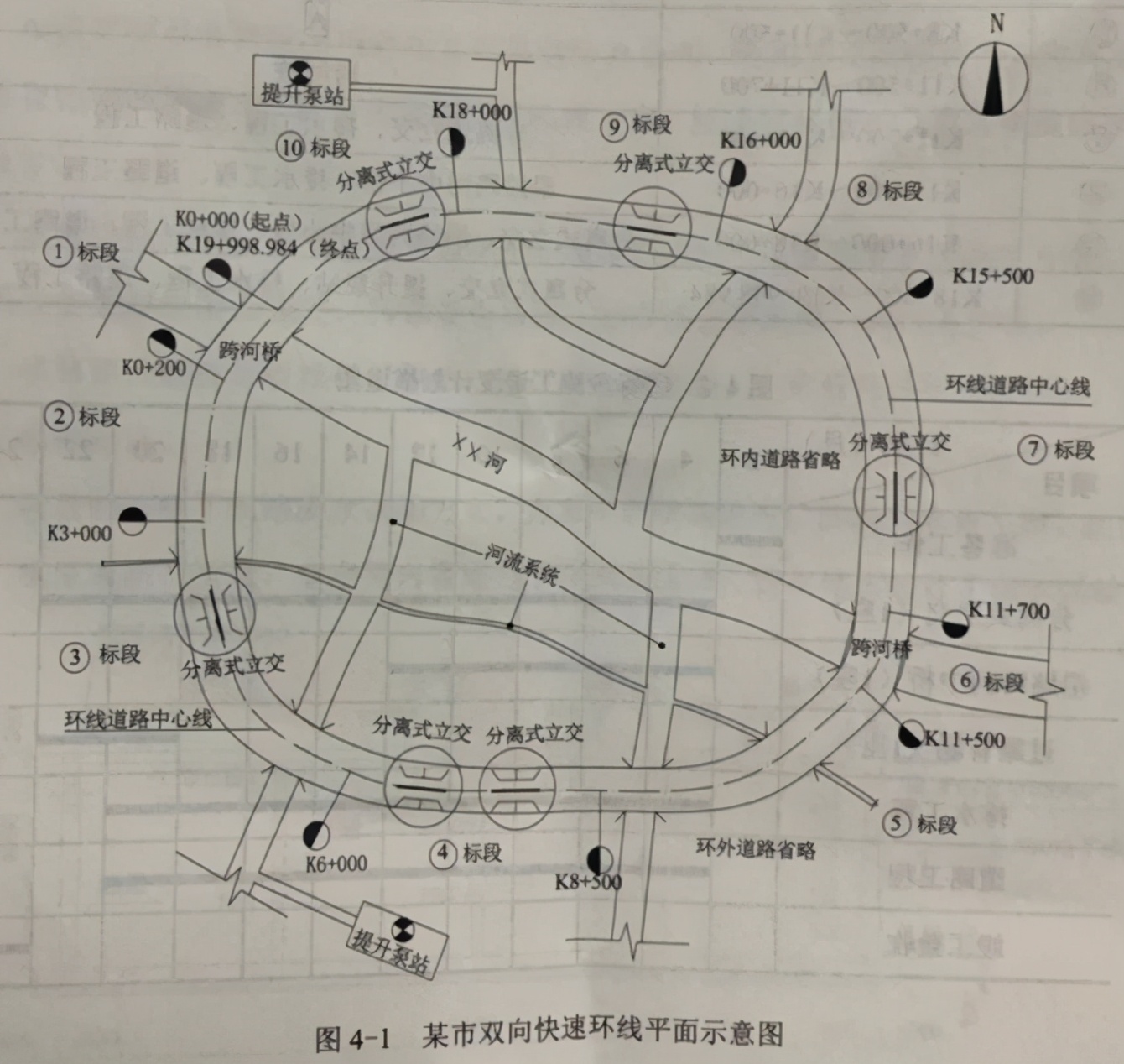

某市为了交通发展需修建一条双向快速环线(如图4 -1所示),里程桩号为K0+000~K19+998.984。建设单位将该建设项目划分为10个标段。项目清单如表4所示,当年 10月份进行招标,拟定工期为24个月,同时成立了管理公司,由其代建。
各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计、勘察、施工单位等。开会时,有③、⑤标段的施工单位提出自己中标的项目中各有1座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。

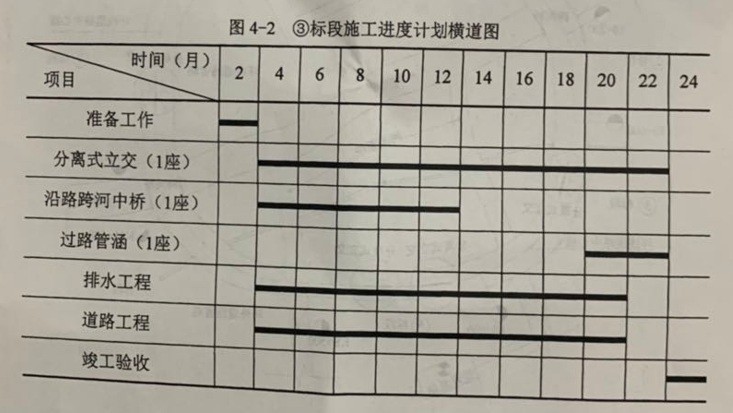

③标段的施工单位向管理公司提交了施工进度计划横道图(如图4-2所示)
问题:

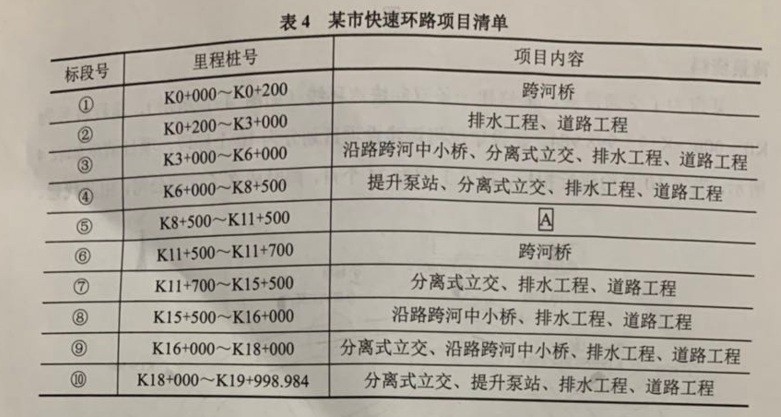

1、按表4所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段A的项目内 容。①标段完成的长度为多少米?
2、成立的管理公司担当哪个单位的职责?与会者还缺哪家单位?
3、③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请, 管理公司应如何处理?为保证现场封闭施工,施工单位最先完成与最后完成的工作是什么?
4、写出③标段施工进度计划横道图中出现不妥之处,应该怎样调整?
1、(1)29个单位工程
(2)A:道路工程、排水工程、沿路跨河中小桥
(3)⑩标段完成的长度为:19998.984-18000=1998.984m 2、(1)担当建设单位的职责
(2)与会者还缺:监理单位、建设单位
3、(1)合理;
- 管理单位应同意并协调办理变更手续。
- 最先完成的工作:施工围挡安装;最后完成的工作:施工围挡拆除
4、不妥之处:过路管涵施工在第19月~第22月;
调整:过路管涵施工调整为与道路施工同步进行。(从第 3个月开始到第6个月结束)。
35、背景资料:

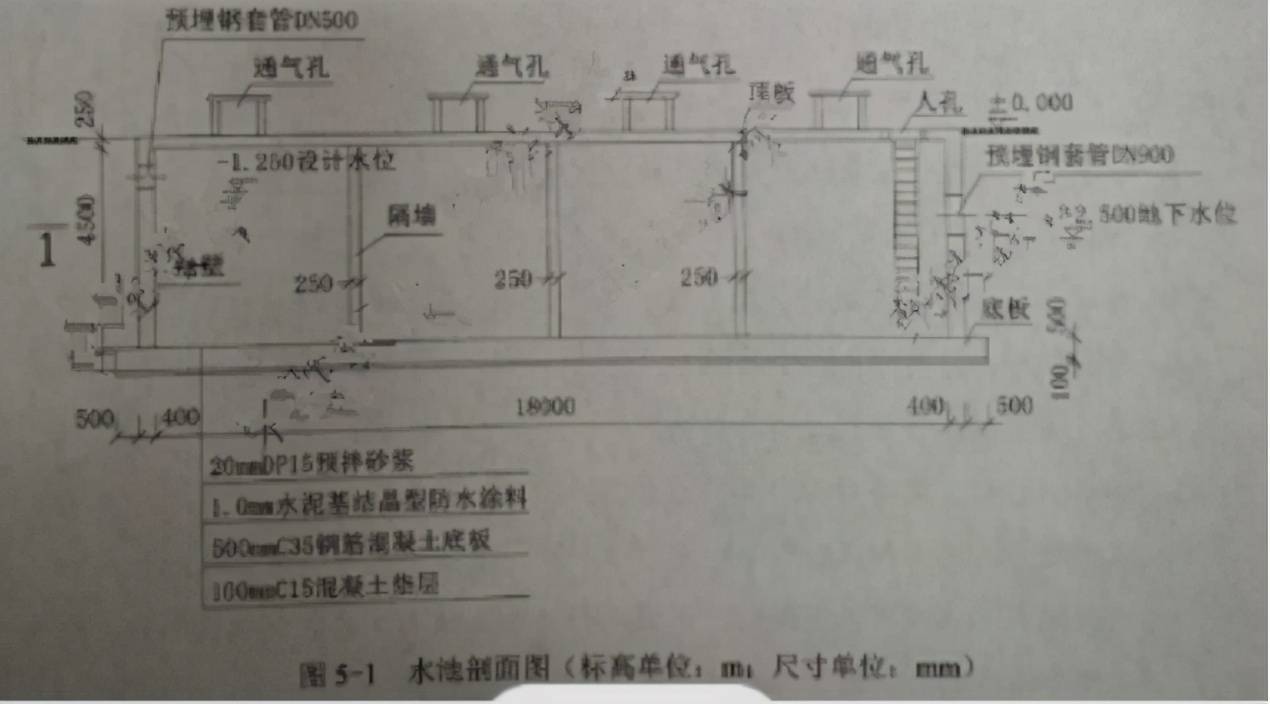

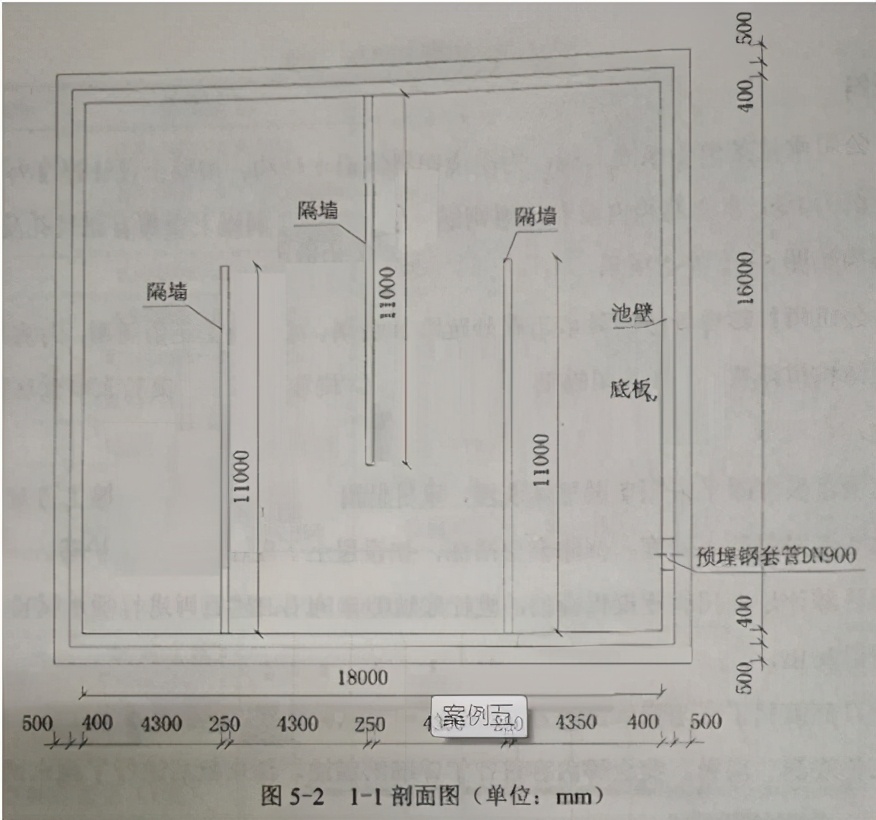

A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C35,抗渗等级为P8。水池结构内设有三道钢筋混凝土隔墙,顶板上设置有通气孔及人孔,水池结构如图5-1、 5-2所示。
A公司项目部将场区内降水工程分包给B公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B公司编制了降排水方案,经项目部技术负责人审批后报送监理单位。
水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下爬梯、洞口防护等。
项目部计划在顶板模板拆除后,进行底板防水施工,然后再进行满水试验,被监理工程师制止。
项目部编制了水池满水试验方案,方案中对试验流程、试验前准备工作、注水过程、水位观测、质量、安全等内容进行了详细的描述,经审批后进行了满水试验。
问题:
1、B公司方案报送审批流程是否正确?说明理由。
2、请说明B公司降水注意事项、降水结束时间。
3、项目部拆除顶板支架时混凝土强度应满足什么要求?请说明理由。请列举拆除支架时,还有哪些安全措施?
4、请说明监理工程师制止项目部施工的理由。
5、满水试验前,需要对哪个部位进行压力验算?水池注水过程中,项目部应关注哪些易渗漏水部位?除了对水位观测外,还应进行哪个项目观测?
6、请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间;计算池壁和池底的
浸湿面积(单位:m2)。
1、不正确;
理由:基坑开挖深度超过5m,属于超过一定规模的危险性较大的分部分项工程,降水工程除编制专项方案外还需进行专家论证,专项方案由项目负责人主持编制,由企业技术负责人审批,加盖企业公章,并由总监理工程师审批后实施。工程师审查。
2、降水注意事项:
- 降低后的水位满足施工要求(基底以下不小于0.5m);
- 周边环境的保护(地表下沉,周围建筑物开裂,地下管线变形) ;
- 施工期间不得间断降水;
- 对降水所用的机具随时做好保养维护,有备用机具;
- 排放的水应输送至降水影响半径范围以外的河道或排水管道。降水结束时间:水池主体结构施工完毕,且水池具备抗浮条件时。3、答案:顶板混凝土强度应达到设计强度(达到35MPa)
理由:根据相关规定,板跨度大于8m时,混凝土强度达到设计强度的100%才能拆除模板支 架。
安全措施:
(1)设置作业区,边界设警示标志,并由专人值守,非作业人员严禁入内; (2)作业人员戴安全帽、系安全带、穿防滑鞋;
- 拆除过程中由专人指挥;
- 按要求由上而下逐层拆除,严禁上下同时作业; (5)严禁敲击、硬拉模板、杆件和配件;
- 严禁抛掷模板、杆件、配件;
- 拆除的模板、杆件、配件应分类码放;
4、理由:现浇钢筋混凝土水池应在满水试验合格后方能进行防水施工。
5、(1)对池壁DN900预埋钢套管、进出水口的临时封堵进行压力验算。
(2)易渗漏水部位,池壁的施工缝位置,预留孔洞,预埋管口,池壁对拉螺杆螺栓孔封堵处、池壁混凝土裂缝处还应进行外观观测。
6、(1)初读数:注水至设计水深24h后;
末读数:初读数后间隔不少于24h后。
(2)初读数:注水至设计水深24h后;
末读数:初读数测定后24h。
浸湿面积: 池底:18×16-0.25x 11×3= 279.75m2
池壁:水池注满水的高度为:4.50+ 0.25- 1.25=3.5m
3.5x[ (16+18) x2-3×0.25 ]-3.14 x (0.9/2)2= 234.74 m2
池壁和池底浸湿总面积为:279.75+234.74=514.49 m2(不含内隔墙和套管)
1、本文内容及相关资源来源于网络,版权归版权方所有!本站原创内容版权归本站所有,请勿转载!发布者:笑笑考吧,转转请注明出处:https://xiaofangkb.com/4765.html
2、本文内容仅代表作者本人观点,不代表本网站立场,作者文责自负,本站资源仅供学习研究,请勿非法使用,否则后果自负!请下载后24小时内删除!
3、本文内容、文字、图片等,仅供参考使用,本站不对其安全性,正确性等作出保证。但本站会尽量审核会员发表的内容
4、如您认为本文内容侵犯了您的权益,请与我们联系!我们将在5个工作日内做出处理!本站保留全部修改、解释、更新本声明的权利
